Fertigungslisten
Unter Produktion / Produktionsplanung / Fertigungslisten finden Sie die Fertigungslisten .
Eine Fertigungsliste beschreibt eine oder mehrere Arbeitsschritte mit Zeiteinheiten zur Abarbeitung eines Auftrages. Sie bildet das Grundgerüst für den Fertigungsauftrag. In der Fertigungsliste werden nicht nur die einzelnen Arbeitsschritte erfasst, sondern auch die dafür benötigten Materialien (Verbrauchsartikel). So kann man jedem Arbeitsschritt die Verbrauchsartikel zuordnen. In der Fertigungsliste wird auch mindestens ein Ergebnisartikel definiert.
Abbildung 1.1096: Produktion Fertigungslisten
Informationen
In der Groupbox Informationen sind die wichtigsten Daten zu der Fertigungsliste zu sehen.
Bezeichnung - umschreibt in Kurzform den Arbeitsplan.
Version - dient als Zusatz-Information zur Unterscheidung ähnlicher Fertigungslisten.
Auftragstyp - Bezeichnung des Auftragstyp
Vorlauffrist - Angaben in Tagen
Rüstzeit / Planzeit - Gesamtzeit (ohne Liegezeit) - Die abgebildeten Zeiten und Kosten beziehen sich auf die Gesamtzahl der in der Fertigungsliste entstanden Ergebnisartikel.
Im Zusammenhang mit dem Auflösen von Fertigungslisten, wurde die Möglichkeit geschaffen, dass Ergebnisartikel die innerhalb eines Fertigungsauftrages entstehen, auch als Verbrauchsartikel in dem gleichen Auftrag genutzt werden können. Wird ein Artikel im Fertigungsauftrag sowohl als Verbrauchsartikel als auch als Ergebnisartikel verwendet, so entfällt die Möglichkeit der Preisfindung über die Wichtung. Hier wird dann nur ein absoluter Wert angegeben, der aus dem Artikelstamm gezogen wird oder manuell eingegeben werden kann.
Neben der Fertigungsliste, die unter Arbeitsschritte zu finden ist, sieht man eine Detailanzeige zu der zuvor ausgewählten Position der Fertigungsliste. Die Arbeitsschritte und alle Unterartikel sind auf der jeweiligen Ebene über die beiden Pfeile am unteren Rand der Liste verschiebbar. Dabei ändert sich der selbstvergebene Positionstext nicht. Die interne Position wird angepasst.
Über den Status in der Kopfzeile des Dialoges kann der Zustand einer Fertigungsliste geändert werden.
Folgende Statis stehen zur Verfügung:
- In Bearbeitung - Es werden Änderungen an der Fertigungsliste vorgenommen.
- Freigegeben - Die Fertigungsliste kann für Fertigungsaufträge verwendet werden.
- Gesperrt - Die Fertigungsliste darf nicht mehr verwendet werden.
Alle Ebenen der Fertigungslisten anzeigen
Im Fertigungsauftrag sowie im Artikelstamm kann über den Eintrag Aufbau die komplette Fertigungsliste mit allen Unterebenen betrachtet werden. Mit dieser Ansicht können Sie sich schnell einen Überblick über die für den Artikel notwendigen Verbrauchsartikel sowie die durchzuführenden Arbeitsschritte verschaffen.
Um den Informationsgehalt der Seite Aufbau von Fertigungslisten zu erhöhen, haben Sie über den Spalteneditor die Möglichkeit, sich zusätzliche Informationen einzublenden. Es stehen für die Artikel die Felder Pos.Nr., Artikelnummer, Bezeichnung, Zusatz und Typ zur Verfügung. Für Arbeitsschritte können die Felder Pos.Nr., Bezeichnung, Zusatz, Betriebsmittel, RessourcenId und Zeilentyp eingeblendet werden.
Abbildung 1.1097: Aufbau Fertigungslisten
Terminberechnung über alle Ebenen der Fertigungsliste
Die Terminberechnung im Auftrag hat nicht mehr nur die erste Ebene der Fertigungsliste als Berechnungsgrundlage, sondern rechnet auch die Zeiten für die Unteraufträge und aufgelösten Fertigungslisten mit ein. Neben den Durchlaufzeiten für die Unteraufträge und aufgelösten Fertigungslisten werden auch die Wiederbeschaffungszeiten für die benötigten Verbrauchsartikel (Mandanteneinstellung) der Unteraufträge zur Terminberechnung herangezogen.
Abbildung 1.1098: Terminberechnung
Die diversen Ebenen der Fertigungsliste werden bei den Wiederbeschaffungszeiten und der Terminberechnung mitberücksichtigt.
Arbeitsschritte
In der Fertigungsliste werden nicht nur die einzelnen Arbeitsschritte erfasst, sondern auch die Positionen gemäss nachfolgender Abbildung..
Abbildung 1.1099: Arbeitsschritte Neu Auswahl
Unter Arbeitsschritte können Sie folgende Auswahl treffen:
- Arbeitsschritt - Sie erstellen einen neuen Arbeitsschritt
- Arbeitsschritt aus Vorlage - Sie wählen einen unter Arbeitsschritt-Vorlagen erstellten Arbeitsschritt aus
- Verbrauchsartikel - Hier fügen Sie einen entsprechenden Verbrauchsartikel hinzu
- Fremdfertigungsartikel - Hier fügen Sie einen entsprechenden Fremdfertigungsartikel hinzu
- Ergebnisartikel - Hier fügen Sie einen entsprechenden Ergebnisartikel hinzu
- Aufgelöster Artikel - Hier definieren ob Sie die Position als aufgelöster Artikel übernommen werden soll
- Kommentar - Erstellen Sie zu der gewählten Position einen Kommentar

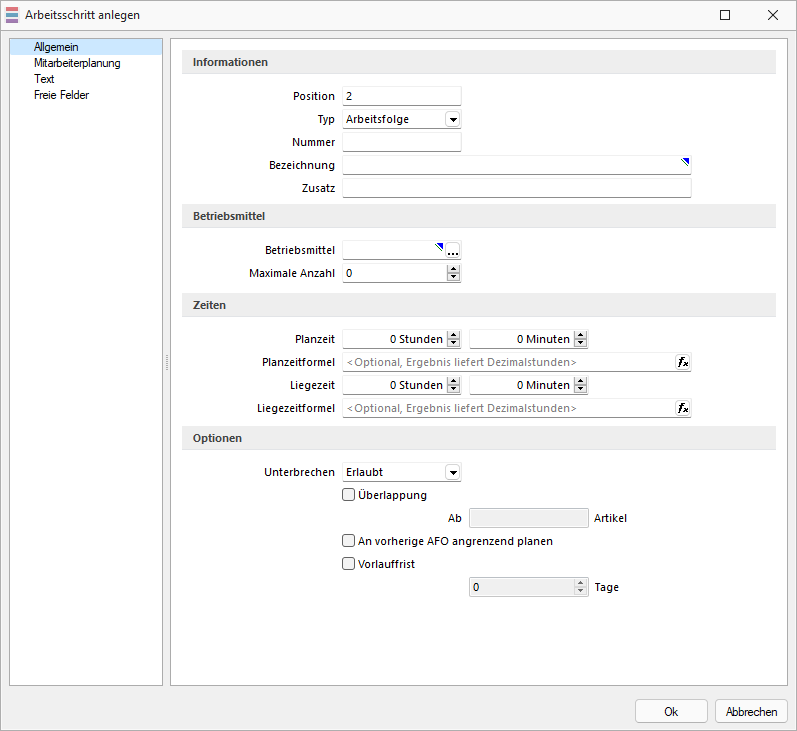

Sie erstellen hier einen neuen Arbeitsschritt gemäss Ausführungen unter Arbeitsschritte in der Fertigungsliste.
Abbildung 1.1100: Produktion Fertigungslisten Neuer Arbeitsschritt
Unterbrechungsfrei planen mit Pausen - Bei Produktionsschritten haben Sie bei der Option Unterbrechungsfrei drei Möglichkeiten für die Planung zur Auswahl. Neben Verboten und Erlaubt steht Ihnen Variante Nur Pausen zur Verfügung.
Abbildung 1.1101: Unterbrechnungsfrei Planen
Wird diese Option gesetzt, so wird der Fertigungsauftrag auch bei Arbeitsschritten, welche nicht innerhalb der im Kalender eingetragenen Zeiten verplant werden können, regulär eingeplant. Bei der Option Verboten wird der Auftrag priorisiert eingeplant

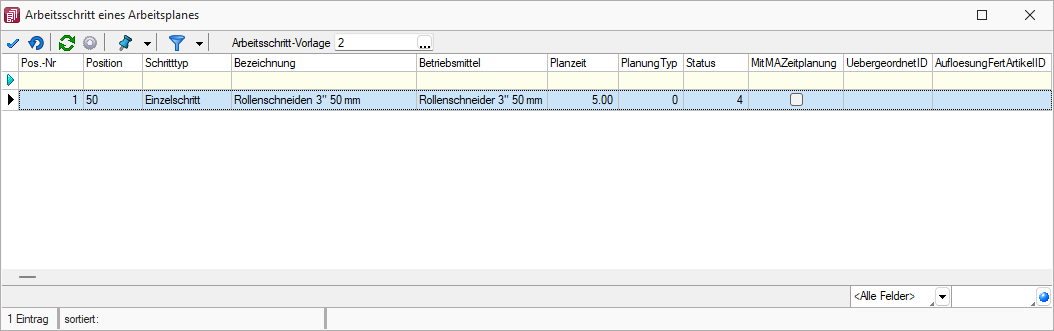

Hier übernehmen Sie einen Arbeitsschritt aus der Arbeitsschritt-Vorlage.
Abbildung 1.1102: Produktion Fertigungslisten Arbeitsschritt aus Vorlage übernehmen

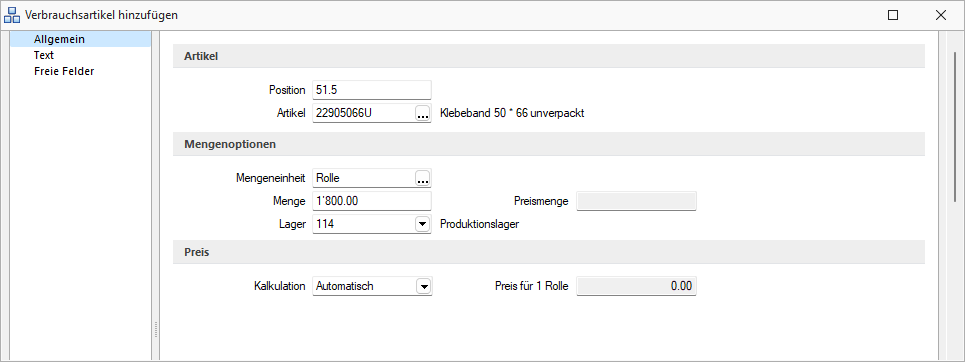

Hier können Sie dem Arbeitsschritt Verbrauchsartikel hinzufügen.
Ab Version 21.3 haben Sie die Möglichkeit, in den Verbrauchsartikeln des Fertigungsauftrages, Preismengenartikel als Verbrauchsartikel zu nutzen.
Abbildung 1.1103: Produktion Fertigungslisten Verbrauchsartikel hinzufügen
Sie haben hier die Option, eine Menge und eine Preismengeneinheit für den Artikel anzugeben. Diese Angaben vereinfachen die Erstellung von Fertigungslisten mit gleichen Artikeln, aber unterschiedlichen Preismengen.
Hier können Sie dem Arbeitsschritt einen Fremdfertigungsartikel hinzufügen.
Abbildung 1.1104: Produktion Fertigungslisten Fremdfertigungsartikel hinzufügen
Wenn Sie Artikel nicht im Ganzen in Ihrer eigenen Produktion fertigen können, haben Sie mit der Fremdfertigung die Möglichkeit, einzelne Arbeitsschritte auszulagern und diese bei einem Fremdfertiger durchführen zu lassen.

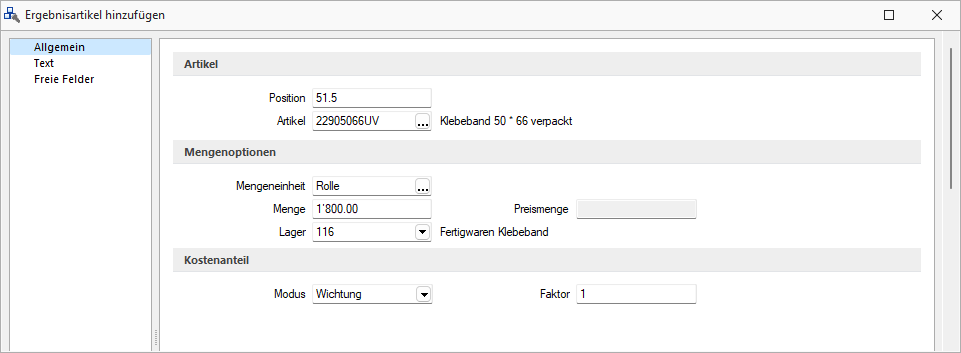

Hier können Sie dem Arbeitsschritt einen Ergebnisartikel hinzufügen.
Abbildung 1.1105: Produktion Fertigungslisten Ergebnisartikel hinzufügen

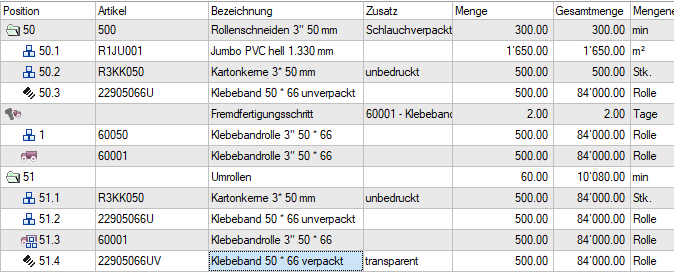

Ergebnisartikel = Verbrauchsartikel in Fertigungslisten und Fertigungsaufträgen - In Fertigungslisten und Fertigungsaufträgen können Fertigungsartikel in einem Auftrag bzw. einer Fertigungsliste sowohl als Ergebnisartikel als auch als Verbrauchsartikel genutzt werden.
Abbildung 1.1106: Produktion Fertigungslisten Ergebnisartikel hinzufügen
Es können mehr Ergebnisartikel produziert als verbraucht werden. Die Überproduktion wirkt sich dann als Abzug auf die Gesamtkosten des Fertigungsauftrages aus.
Standardlager aus dem Artikelstamm im Fertigungsauftrag vortragen
In Fertigungslisten und Fertigungsaufträgen wird beim Hinzufügen eines neuen Artikels automatisch das Standardlager des Artikels vorgetragen. Das Standardlager wird sowohl für Verbrauchs- als auch für Ergebnisartikel vorgetragen.

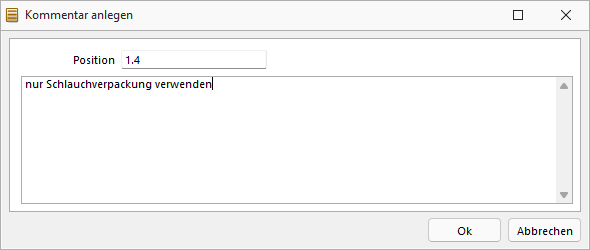

Hier können Sie dem Arbeitsschritt einen Kommentar hinzufügen.
Abbildung 1.1107: Produktion Fertigungslisten Kommentar hinzufügen
Fertigungskostenberechnung in der Fertigungsliste

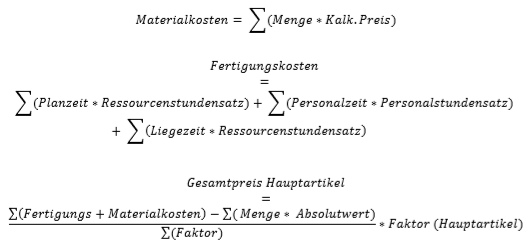

Der Kalkulationspreis setzt sich aus den Fertigungskosten (Summe der Planzeit für Personal- und Betriebsmittelstundensätze) und aus den Materialkosten (Summe aller Einzelmaterialkosten der für die Fertigung benötigten Artikel) zusammen. Wenn bei der Produktion des Auftrages Nebenprodukte entstehen, werden deren Kosten von den Gesamtkosten abgezogen. Die Kalkulationspreise für die Ergebnisprodukte können zum einen aus den Artikelstammdaten übernommen werden, oder manuell im Auftrag editiert werden. Ist kein Kalkulationspreis für den Artikel hinterlegt, so kann auch ein prozentualer Wert für diesen in der Fertigungsliste angegeben werden.
Die Fertigungskosten für die Arbeitsschritte ergeben sich aus der ∑ (Personalzeit x Personalstundensatz) und ∑ (Planzeit x Betriebsmittelstundensatz).
Abbildung 1.1108: Produktion Fertigungskosten
Arbeitsschritte in der Fertigungsliste
Eine Fertigungsliste ohne zugeordnete Arbeitsschritte ist ohne Funktion. Eine Fertigungsliste muss mindestens einen Arbeitsschritt enthalten. Der Arbeitsschritt ist dabei als erste Position unter in der Fertigungsliste anzulegen. In den Fertigungslisten können Position innerhalb einer Ebene verschoben werden, eine Neuvergabe der Positionen lässt sich über den Kontextmenüpunkt Positionen neu vergeben realisieren. Siehe hierzu: Arbeitsschritte anlegen
Fertigungsliste aus Fertigungsauftrag erstellen
Im Zusatzmenü des Fertigungsauftrages wurde die Funktion Als neue Fertigungsliste speichern ergänzt. Somit können Sie einen Fertigungsauftrag im Nachhinein als Fertigungsliste anlegen. Der Dialog Fertigungslisten wird im Anschluss automatisch geöffnet.
Positionen innerhalb einer Fertigungsliste verschieben
Innerhalb von Fertigungslisten bzw. Fertigungsaufträgen können Sie die Positionen mithilfe der Hoch / Runter-Schalter am unteren Rand der Tabellenansicht verschieben.Die Unterpositionen der Schritte können auch schrittübergreifend verschoben werden.
Berechnete Spalten für Tabellenansichten Fertigungsauftrag und Fertigungsliste
Für die Tabellenansichten Fertigungsauftrag und Fertigungsliste stehen Ihnen nun berechnete Spalten zur Verfügung.

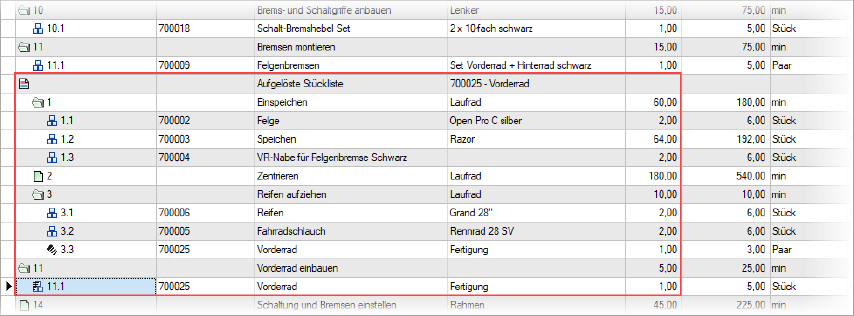

Mit dem Auflösen von Fertigungslisten stehen Ihnen alle Arbeitsschritte und Verbrauchsmaterialien von Unterbaugruppen in der Fertigungsliste der Hauptbaugruppe zur Verfügung. So können auch komplexe Fertigungsvorgänge in einem Fertigungsauftrag abgebildet, in der Produktionssteuerung eingeplant und mit der BDE bearbeitet werden.
Abbildung 1.1109: Auflösen von Fertigungslisten

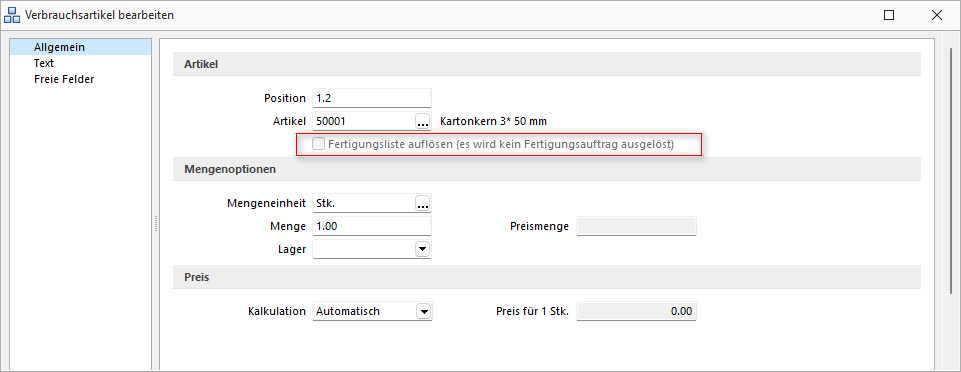

In der Fertigungsliste haben Sie, wenn der Verbrauchsartikel ein Artikel vom Typ Fertigung ist, die Möglichkeit, durch das Setzen des Hakens bei Artikel auflösen, dass alle Arbeitsschritte sowie Verbrauchsartikel aus der Standardliste des Verbrauchsartikels in die Fertigungsliste des Auftrages übernommen werden.
In den Fertigungslisten wird der Verbrauchsartikel als aufgelöst gekennzeichnet. Die Arbeitsschritte und Verbrauchsartikel werden dann erst bei der Anlage eines Fertigungsauftrages eingefügt.
Im Fertigungsauftrag werden alle Arbeitsschritte, Verbrauchsartikel und Ergebnisartikel des aufgelösten Verbrauchsartikels vor dem Arbeitsschritt eingefügt, in dem der Artikel benötigt wird.
Abbildung 1.1110: Auflösen von Fertigungslisten
Die aufgelöste Fertigungsliste wird dabei eingerückt und mit einer Infoleiste dargestellt. Die Bedarfsmengen für den Ergebnisartikel innerhalb der Auflösung errechnen sich aus dem Bedarf des aufgelösten Verbrauchsartikels. Sollte eine Überproduktion vorliegen, werden die nicht benötigten Ergebnisartikel von den Gesamtkosten des Fertigungsauftrags abgezogen. Sollten Unterschiede in den Mengeneinheiten bei Artikeln, die sowohl Verbrauchs- als auch Ergebnisartikel sind, vorhanden sein, werden diese berücksichtigt, sofern im Artikelstamm die passenden Mengenumrechnungen hinterlegt sind.
Auswahl von Fertigungslisten - Ab Version 20.3 haben Sie die Möglichkeit, in einer Offerte, Auftrag oder in einem selbstdefinierten Beleg (bis zum Auftrag) bei Fertigungsartikeln eine alternative Fertigungsliste auszuwählen. Es wird dann nicht die in den Stammdaten hinterlegte Fertigungsliste genutzt, um den Artikel zu fertigen, sondern die ausgewählte oder neu erstellte Fertigungsliste. So können Sie z. B. schon bei der Angebotsaufnahme Sonderwünsche des Kunden erfassen und diese direkt an den Fertigungsauftrag weitergeben.
Bestellartikel als Ergebnisartikel - Ab Version 20.3 können Sie Artikel vom Typ Stückliste / Variante: Keine als Ergebnisartikel in einer Fertigungsliste oder einem Fertigungsauftrag definieren. So können Sie z. B. bei der Demontage einer Baugruppe die entnommenen Teile ohne eine Neuanlage des Artikels in der Fertigungsliste als Ergebnisartikel entstehen und somit auch eingelagert werden.
Fertigungszuschlag in der Produktion
Es ist möglich, Fertigungszuschläge in den Fertigungslisten und im Fertigungsauftrag zu erfassen. Sie können Zuschlagsartikel in die Fertigungslisten und in den Fertigungsaufträgen einfügen. Über diese Fertigungszuschläge können Sie z.B. die Kosten für ein Betriebsmittel auf mehrere Fertigungsaufträge aufteilen. Die neuen Fertigungszuschläge werden dabei gesondert in der Kalkulation ausgewiesen.
Abbildung 1.1111: Fertigungszuschläge
Die Zuschlagsartikel können Sie über den Button in die Fertigungslisten und Fertigungsaufträge aufnehmen, dort werden diese durch ein das
Icon gekennzeichnet.

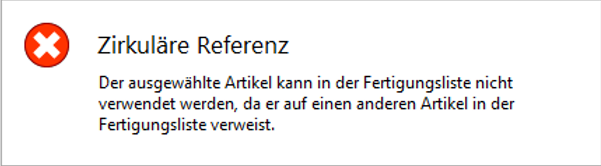

Prüfung auf zirkuläre Referenz
Bei der Erstellung von Fertigungslisten, sowie bei der Zuweisung einer Fertigungsliste im Artikelstamm wird eine Prüfung, auf eine mögliche zirkuläre Referenz durchgeführt. Mit dieser Prüfung verhindern wir den Aufbau von Fertigungslisten, die aufgrund Ihrer Verschachtelung ein Problem beim Erstellen von Fertigungsaufträgen oder der Kalkulation verursachen könnten. Die Auswahl von Verbrauchsartikeln, welche in der gewählten Fertigungsliste oder in einer als Unterauftrag verknüpften Fertigungsliste vorhanden sind, wird verhindert.
Abbildung 1.1112: Prüfung auf zirkuläre Referenz
